5月21日,貴港市生活垃圾焚燒發電廠三期項目鍋爐水壓試驗一次成功,標志著鍋爐設備本體安裝工作已基本完成。

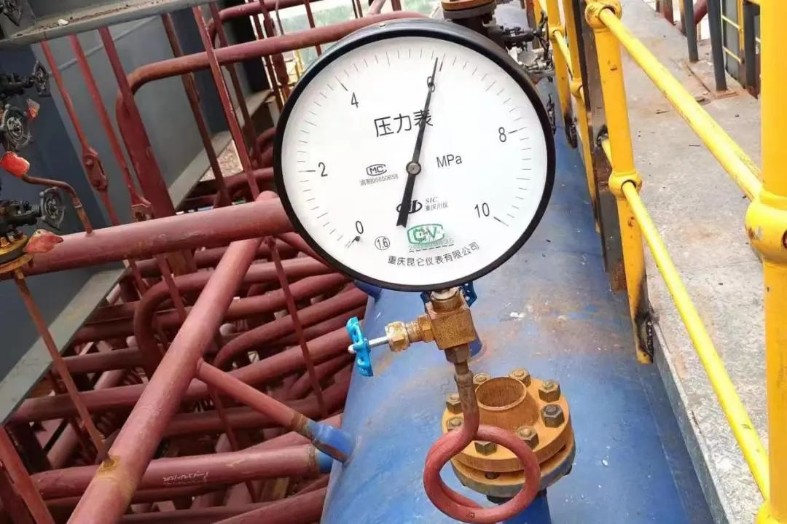

為確保鍋爐水壓試驗順利一次通過,項目部提前組織召開鍋爐水壓試驗專題會(huì ),周密部署水壓試驗相關工作,制定了詳細的方案,做好安全技術交底和保障應急措施。水壓試驗開始前,項目部對系統是否存在泄漏、閥門是否關閉嚴密進行提前檢查,對焊縫檢測、焊口質量、水壓條件、水質監控、穩壓時間進行嚴格把關。水壓試驗于5月21日下午開始,升至鍋爐工作壓力4.7兆帕檢查合格后,升至超壓試驗壓力5.9兆帕保壓20分鐘。試驗期間,整個系統各部件、閥門及承壓焊口無泄漏和變形,各項指標均達到了鍋爐設計規范要求,鍋爐水壓試驗過程穩定可控,一次成功。
